Karlslunds avfallsdeponi

Här hittar ni information om var i processen Avesta vatten är gällande sluttäckningen av Karlslunds avfallsdeponi

Syftet med projektet är att den kommunala avfallsanläggningen ska sluttäckas för att minimera lakvattenbildningen och minska miljöbelastningen från de gamla deponierna.

Arbetet utförs i enlighet med Länsstyrelsen Dalarnas beslut. Arbetet kommer att pågå till och med år 2025.

  • 2016

Under 2016 sluttäcktes Gränges Aluminiums gamla industrideponi på området. Den deponin omfattar en yta av 2,2 hektar.

  • 2017-2019

Under perioden 2017–2019 sluttäcktes fas 1 , vilket omfattar delar av den tidigare grov- och byggavfallsdeponin. Fas 1 omfattar en yta på 4,19 hektar.

  • 2019-2020

Under perioden 2019–2020 sluttäcktes fas 2, av den tidigare grov- och byggavfallsdeponin. Fas 2 omfattar en yta på 1,93 hektar.

  • 2021-2022

Under perioden 2021–2022 sluttäcktes fas 3 som också är sista fasen av den gamla grov- och byggavfallsdeponin, Fas 3 omfattar en yta på 2,42 hektar.

  • 2023-2025

Under perioden 2023–2025 kommer den sista deponin i området att sluttäckas. Det är den gamla askdeponin som omfattar en yta på ca 3,7 hektar.





Principen för sluttäckningen är:

  • Dränering/täckt ytvattendike uppgraderas
  • Områden som skall sluttäckas justeras och grovavjämnas för att uppnå lämplig profil i syfte att underlätta ytavrinning.
  • Området finavjämnas, packas och rensas från vassa och uppstickande föremål

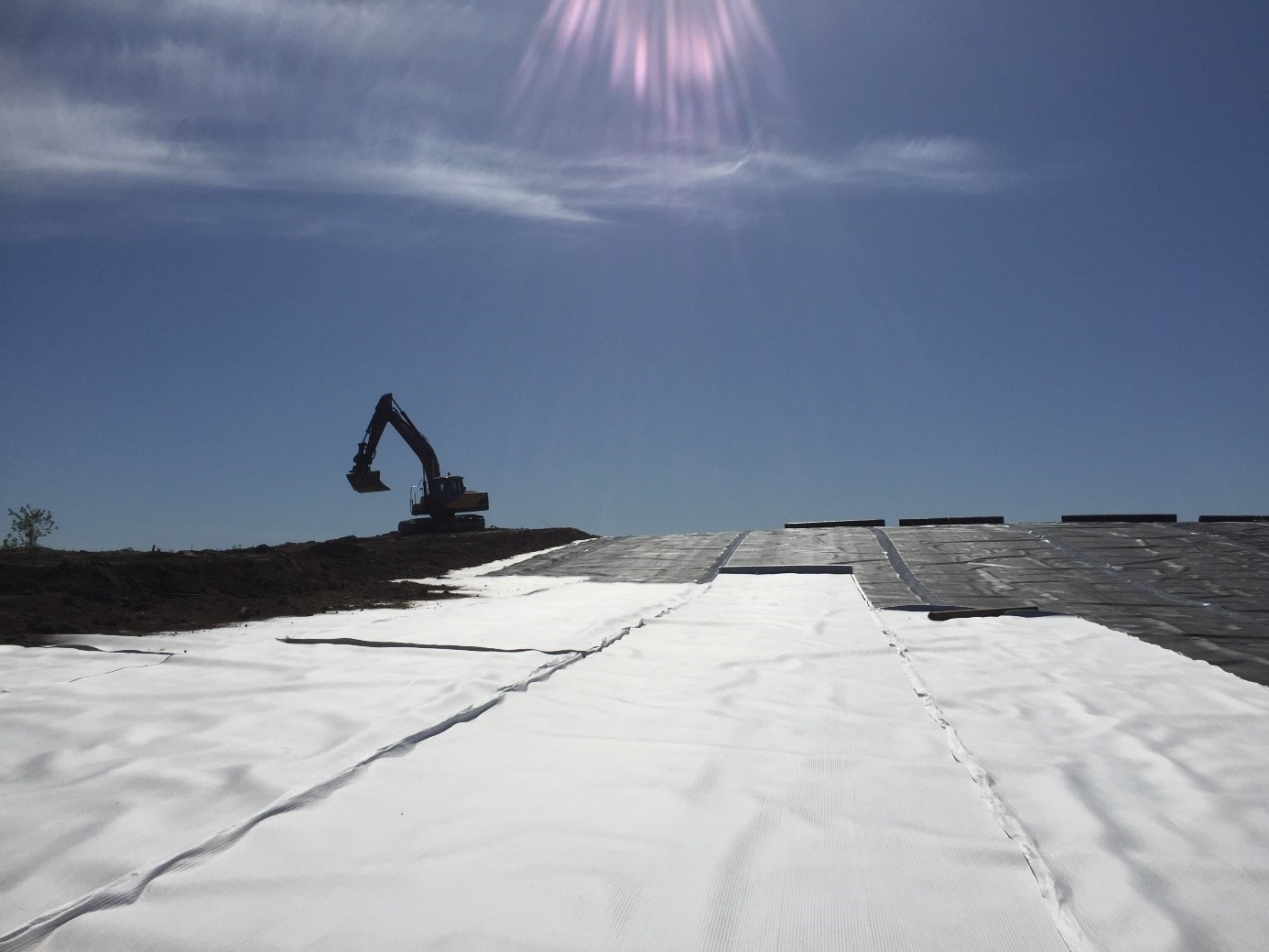

  • Skyddsfyllning bestående av ca 1 decimeter stenmjöl läggs ut under ett tätskikt
  • Installation av tätskikt (geomembran av typ LLDPE)
  • Dränerande lager
  • Ett 1,5 meter skikt av skydds- och växtskikt påförs området. Dessa lager läggs ut i omgångar med en tjocklek på ca 0,5 meter som packas innan ett nytt lager påförs
